Погода в регионе ухудшилась. Сегодня на месте работ -29°C и шквалистый ветер, сообщают «Россети Северо-Запад».

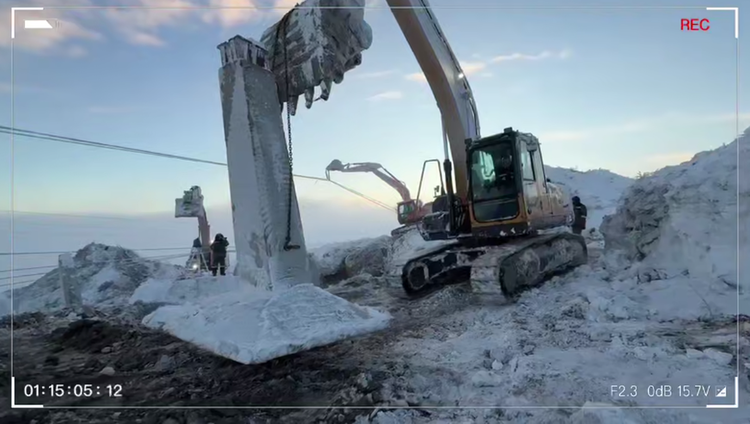

«В тяжелых условиях установили первую из пяти постоянных опор. Проверили фундаменты для остальных конструкций. Один из них пришлось возводить заново. На остальных дефектов нет, заканчиваем подготовку к установке еще одной опоры», - сообщает пресс-служба.

27 января «Россети Северо-Запад» завершили установку двух временных опор и подали необходимую мощность для восстановления электроснабжения всех отключенных потребителей в Мурманске и Североморске.
